東涌綫延綫
  • a A
  • eng
  • 聯絡我們
東涌 東涌東 東涌西 欣澳 青衣 香港 小蠔灣 T ung Chung T ung Chung East T ung Chung W est Sunny Bay T sing Y i Hong Kong Oyster Bay
  • 主頁
  • 探索東涌綫延綫
    • 走綫及新車站
    • 工程時間表
    • 效益
  • 工程資訊
    • 東涌東段
    • 東涌西段
    • 工程安全及環境保護
  • 社區聯繫
    • 諮詢會議
    • 社區活動
  • 資訊中心
    • 項目資訊
    • 新聞稿
    • 《東涌‧言綫》
    • 短片
  • 新鐵路項目
東涌綫延綫
    • text only
    • a A
    • eng
    • 聯絡我們
    • 主頁
    • 探索東涌綫延綫
      • 走綫及新車站
      • 工程時間表
      • 效益
    • 工程資訊
      • 東涌東段
      • 東涌西段
      • 工程安全及環境保護
    • 社區聯繫
      • 諮詢會議
      • 社區活動
    • 資訊中心
      • 項目資訊
      • 新聞稿
      • 《東涌‧言綫》
      • 短片
    • 新鐵路項目
  • 網站指南
  • 重要告示
  • 使用條款
  • 私隱政策
  • 香港鐵路附例

東涌綫延綫大型路軌改道工程簡介

東涌綫延綫項目下將會在現有欣澳站及東涌站之間,加建新東涌東站#。為將現有路軌接駁至未來的新車站,需將東涌綫正綫路軌改道向北,建造約1.2公里新鐵路路段。

大型路軌改道工程主要包括:
• 建設新鐵路路段
• 安裝架空電纜
• 改動部分現有信號系統設備

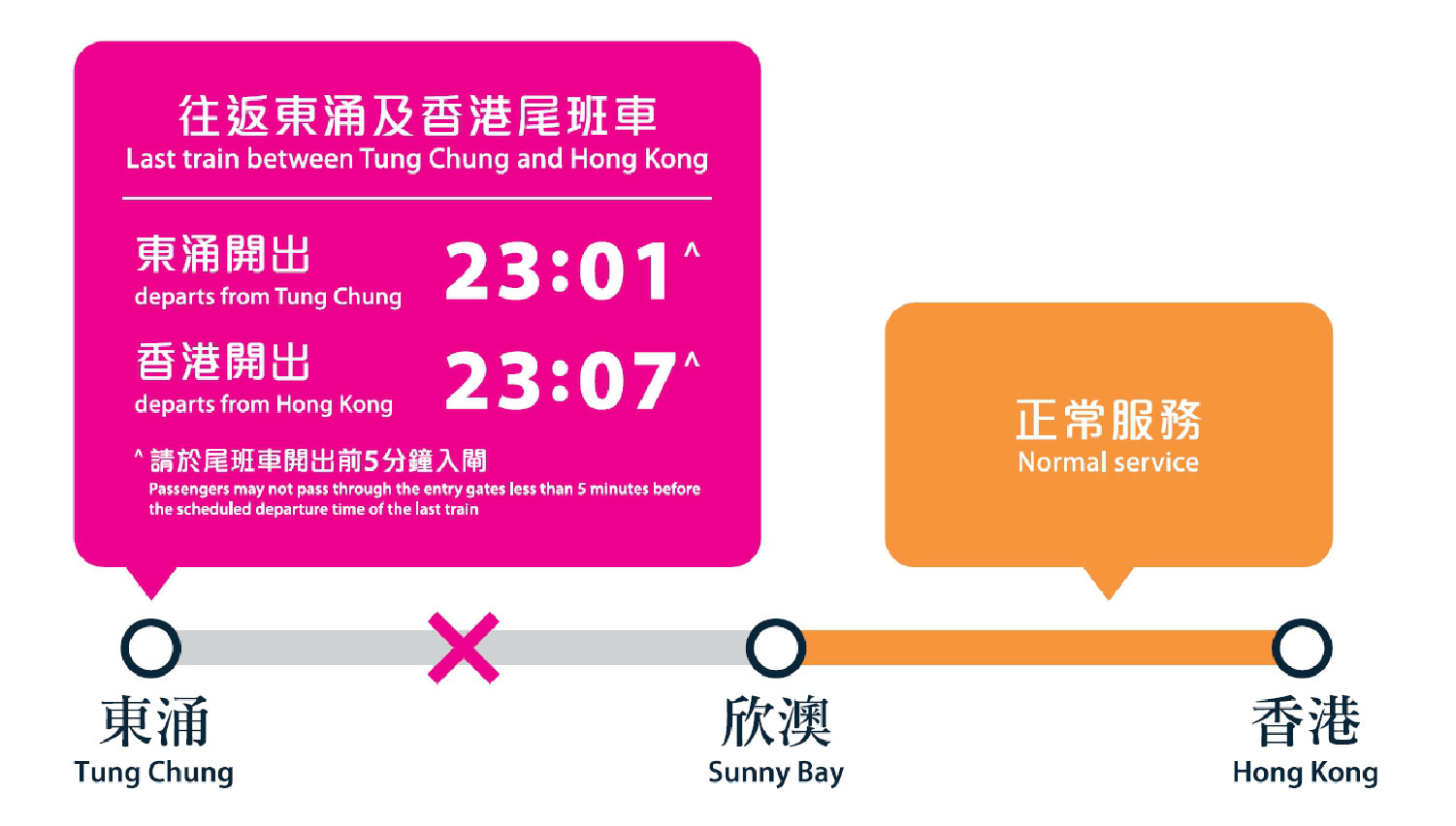

• 分階段於東涌綫來往東涌及香港方向的兩條路軌上進行四次道岔安裝工程(見上圖)

改道工程中尤其關鍵為道岔安裝工序,道岔是讓列車駛入新路段的重要軌道設施,此工序需要在東涌綫正綫路軌上進行,包含以下必需一氣呵成進行的細份工序:
• 安裝路軌組件
• 調校路軌位置並進行連接
• 安裝轉轍器
• 進行訊號系統以及恢復通車前的各項測試

當中首次及第二次關鍵道岔安裝已分別於二零二四年十月二十六日及二零二五年四月十九日深夜順利完成。按目前計劃,餘下兩次道岔安裝工序預計會於2026至2027年間進行。工程團隊會審慎規劃工程,並適時公佈詳情。

當中首次關鍵道岔安裝已於二零二四年十月二十六日深夜順利完成,第二次將於二零二五年四月十九日深夜進行。按目前計劃,餘下兩次道岔安裝工序預計會於2026至2027年間進行。工程團隊會審慎規劃工程,並適時公佈詳情。

觀看以下短片,了解這項大型路軌改道工程

首次關鍵道岔安裝工序全記錄

一覽第二次關鍵道岔安裝工序

# 各車站名稱僅為工作名稱。圖像只作概念展示用途,展示內容亦僅供參考,可能會有所變化。

東涌綫延綫
東涌 東涌東 東涌西 欣澳 青衣 香港 小蠔灣 T ung Chung T ung Chung East T ung Chung W est Sunny Bay T sing Y i Hong Kong Oyster Bay
  • 網站指南
  • 重要告示
  • 使用條款
  • 私隱政策
  • 香港鐵路附例
  • 東涌綫延綫
  • © 版權所有,不得轉載。香港鐵路有限公司 2025

要尋找更多資訊?

搜尋記錄

沒有搜尋記錄

網站指南

  • 主頁
  • 探索東涌綫延綫
    • 走綫及新車站
    • 工程時間表
    • 效益
  • 工程資訊
    • 東涌東段
    • 東涌西段
    • 工程安全及環境保護
  • 社區聯繫
    • 諮詢會議
    • 社區活動
  • 資訊中心
    • 項目資訊
    • 新聞稿
    • 《東涌‧言綫》
    • 短片
  • 新鐵路項目
